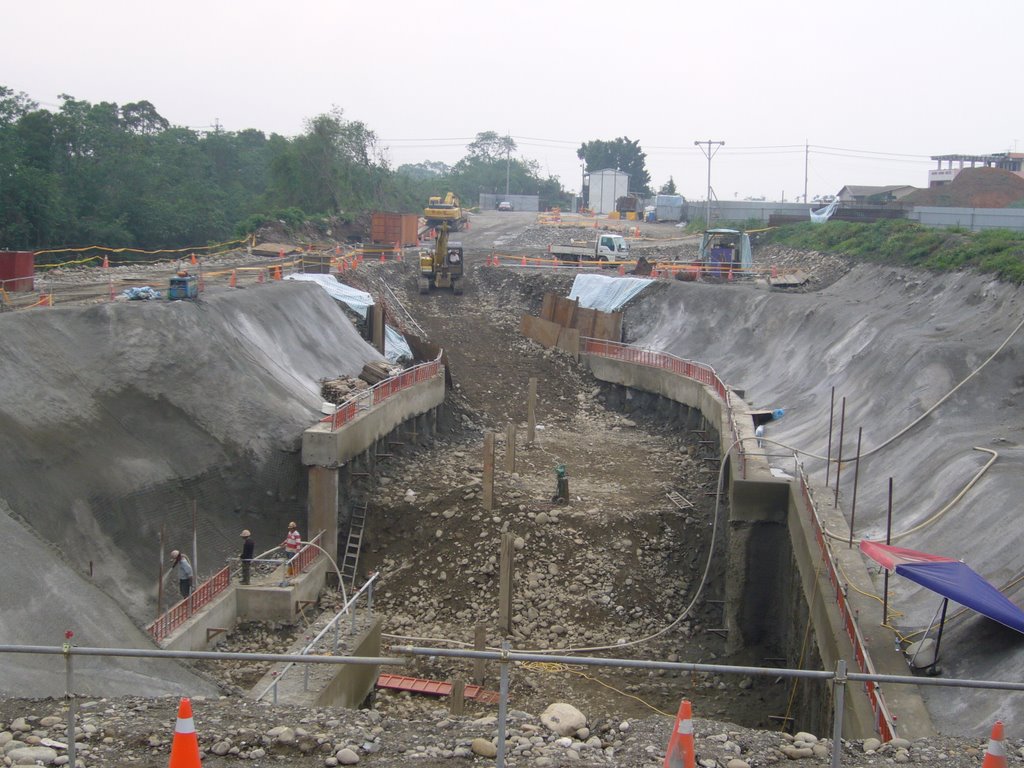

展開第一階段支撐開挖

2006.4.17 陰
今天七點不到二號機就來了,七點鐘就開始鑽掘的工作,跟施工人員聊了一下,二號機在昨天完成了兩支樁,速度算是相當快,也算是把前兩天遭遇困難而耽誤的進度補回來了.
繫樑範圍內第一階段開挖已經展開, 由於地下結構體的高程變化很複雜 , 開挖階段的高程控制與支撐架設也需要小心掌握 .
不過比較令人擔心的是繫樑外側的邊坡修整 , 由於繫樑是在GL-4公尺的位置 , 所以造成繫樑外側有明挖的邊坡 , 設計上也有噴凝土保護 , 但是由南北岸的繫樑高程不同 , 而且南岸又需要維持基樁施工的運輸動線 , 所以在施工上 , 南岸的邊坡需要維持一定的寬度 , 讓動線能夠維持 , 但是這個寬度的維持跟台電監造工程師有過一些討論,今早來看,工地並沒有按照討論的方案執行,看來這一部份將會跟台電有一些折衝,工地沒有執行討論的方案也需要了解一下原因 .
卵礫石地質排水迅速
其他的部分進行還算順利 , 今天氣象預報說下雨機率是高達六成 , 不過雖然是陰天,雨倒是一直還沒下來,噴凝土跟支撐圍苓的托架也順利施作.
基地內的卵礫石地質讓我們在全套管樁鑽掘時吃盡了苦頭,不過開挖階段倒是有點苦盡甘來了,卵礫石地質快速排水的性質以及本基地內地下水位超低的地質條件,讓連日大量的雨水迅速自然排離,基地開挖面沒有積水留存的問題,讓開挖面內的作業進行得非常順利.
