Thursday, April 13, 2006

全套管2號機遭遇困難


2006.4.13 陰/雷雨

今天六點多起來開門 , 天空就籠罩著烏雲 , 氣象預報說今天將有大雷雨 , 工地的重點是繫樑模板 , 可能需要冒雨進行了.

2號機遭遇困難

昨天下午2號機在地下約13米的位置遭遇到堅硬的物體 , 使用六噸的衝擊錘試了一下午,至今早仍然無法擊破 , 距離預定深度尚有二米多 , 機組人員向現場工程師反應無法繼續鑽掘 . 詢問是否可以減少深度 , 我考量這支樁長十五米 , 貫入深度較預定開挖深度僅深三米 , 所以不同意減作兩米 , 我建議吊放攝影機入坑底 , 瞭解坑底狀況再決定如何調整施作方法 , 依照之前廠區排樁的施作經驗 , 應該是遇到直徑較大的卵石 , 並非是無法克服的難題 . 我想全套管在這裡遭遇卵石地質 , 機械磨損大 , 施工進度慢 , 承包商成本提高很多 , 師傅因賺不到錢而士氣低落大概是主要原因 , 尤其2號機是由原來3號機跟2號機的人員組合而成的, 部分原2號機組的人員已經調到林口去做大樓基礎了 , 昨天聽說林口那邊一天可以完成兩支 , 師傅一個人一天可以賺到一萬多的工錢 , 而他們在這裡一天要完成一支樁還很吃力 , 因而不願努力克服困難而想偷工 . 這絕對是無法接受的 , 如果這組師傅不能配合要求 , 那可能需要請他們的老闆來工地協調一下了.

大雨來了

十點鐘 , 伴著雷聲 , 大雨果真下來了.
全套管1號機夾具故障送修無法施作 , 2號機必須研判坑底狀況 , 也暫停作業 , 為了避雷 , 兩部吊車都把桁架吊桿放平 , 停機休息了
鋼筋工今天早上來了三工 , 加強昨天部分未完成的工作及改善缺失 , 剛好完成工作 , 下雨他們正好收拾工具撤退出場.

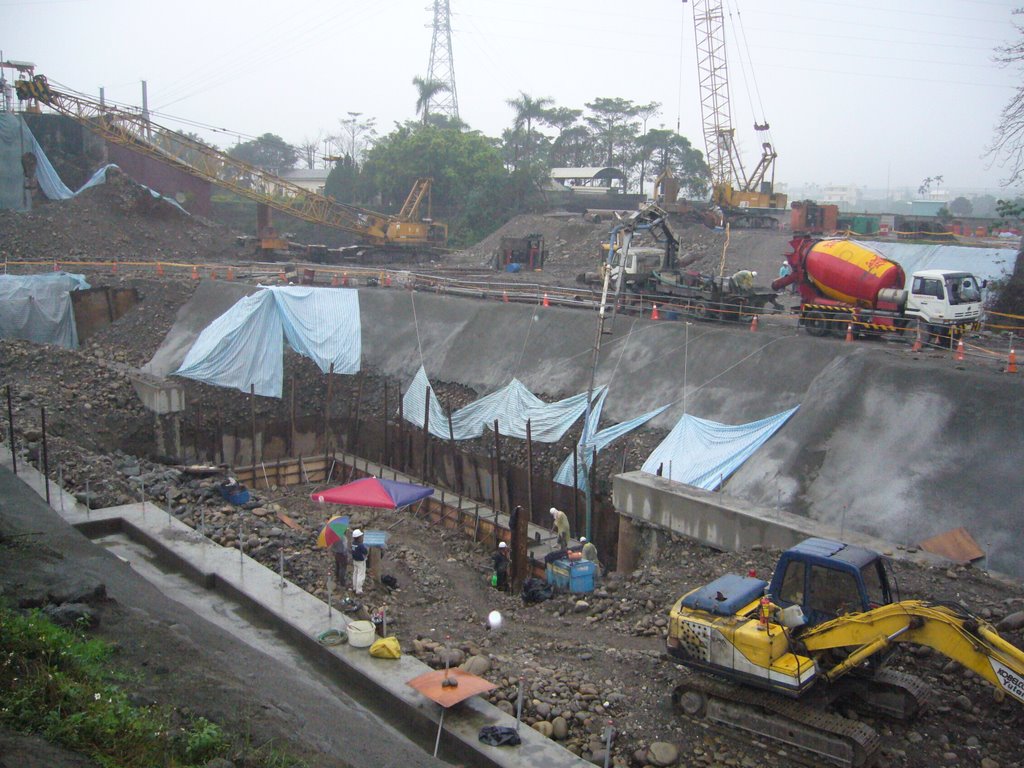

最辛苦的是模板工了 , 今天他們必須冒雨施工 , 希望下午四點鐘以前能夠封模灌漿 .

辛苦了 ! 模板師傅

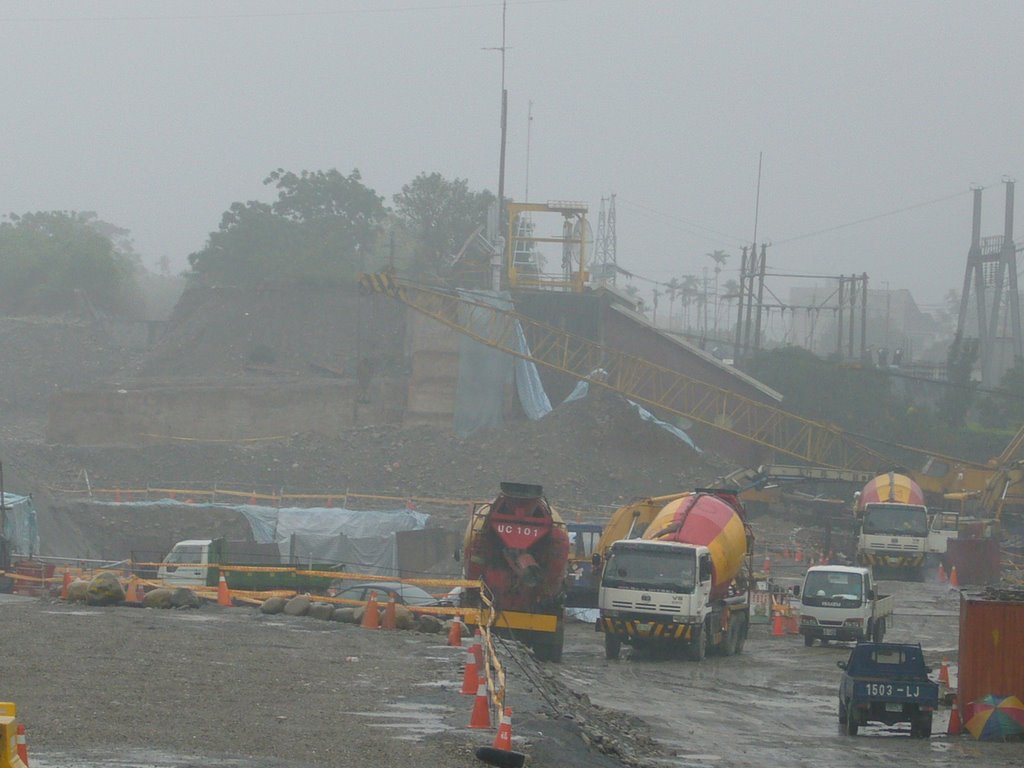

模板師傅真的很配合 , 今天這雨乎大乎小 , 下個沒停 , 模板工也冒雨趕工 , 下午三點不到就完成了這次灌漿的進度 . 大概附近其他的工地今天都停工了 , 中午泵送車就打電話來說車子已經空下來了 , 如果確定今天要灌漿他就把車開過來等 , 看來今天這灌漿的工作唯一搭配沒有那麼完美的只有天氣 .


下午四點多在台電人員檢查過模板與高程之後 , 開始通知預拌廠出料 . 為了配合開挖支撐的進度 , 這一段繫樑的混凝土強度提高到310kg/cm2 , 比原設計強度要高 , 以提高早期強度 , 讓第一層支撐可以提早施加預力 .

時間越晚雨勢也減緩 , 慢慢也停止了 , 雖然天氣不是很完美 , 不過也算配合 , 灌漿工作的進行也是很順利 , 下午六點鐘就完成了 .

天黑了 , 雨停了 , 晚上泛起一些寒意 , 工地裏恢復了曠野的寧靜 , 剩下偶而零零落落響起的幾聲蛙鳴 .
