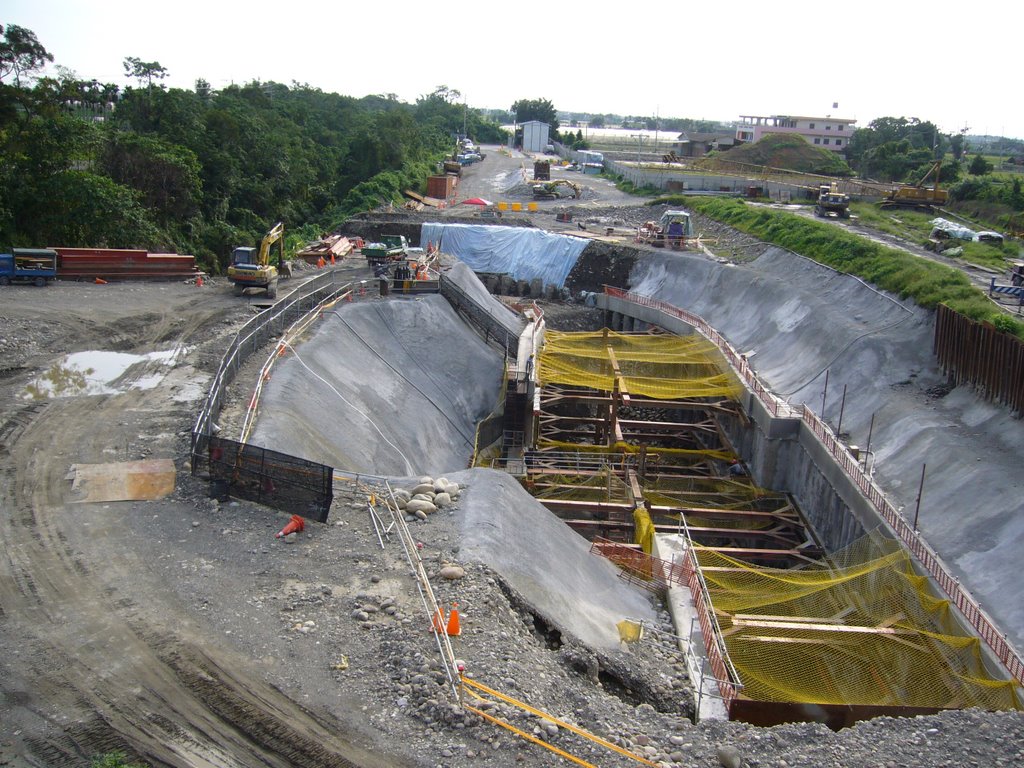

Tuesday, November 13, 2007

一次工程主體結構完成,參加2007年工程金質獎

本工程今年(2007)六月參加經濟部工程查核,後經推薦參加工程金質獎水利類工程評選,十月十日公懲會查核後,業主又通知需建立一個工程網站,我就把查核簡報的內容再濃縮成網站的資料.在參考業主提供的架構後,完成網站的設計.最後一個問題是要如何發佈這網站,因為業主希望放在承攬廠商的公司網站內,可是公司並沒有建制網站,我只好到網路上申請一個免費的網路空間.一方面可以正式在網路上發佈,一方面也可以看看發佈的效果是否跟設計的想法一樣.

免費的網站空間有一個缺點就是會被置入廣告,而這個廣告是申請者所無法控制的,往往會破壞網頁的配置與網站的品味.所以放上免費空間以後,業主又覺得不適宜,最後決定另找一個專用的空間放置,不過這已經不在我的業務範圍內,就不多談了.但是這免費的空間我就留下來做紀念,也可以連結上去看看.算是一個回顧吧!
http://chienyu.xlphp.net

Thursday, June 22, 2006

大底完成面整理與第一升層放樣

2006.6.22 晴

昨天是夏至,夏天真的到了,早上不但艷陽高照,而且週邊的樹動都不動,一點風都沒有.

現在早上有新的工作了,要先餵三隻幼犬!呵呵!!

兩隻公的好像食量比較大,吸吮的動作順暢有力,小姐好像食量小,也不太會吸,有時擠一下奶瓶,想把奶壓送到牠嘴裏,牠還會嗆到.

鋼筋工還是第一名,大約七點鐘左右就到工地了,今天大底的部分還是在清理完成面,除了表面處理外,有些需要打除修整的地方還需要繼續整理.所以鋼筋工今天主要的作業是在尾水暗渠全套管樁頂的繫樑.

副總第二名,今天有點意外的早,難得見到副總這麼早到工地.哈

模板第三名,模板工大概很頭痛,爲了要使用系統模板,大底週邊的外牆,必須先比大底平面打高50公分,所以當時這一部分先用吊模,吊模在澆置混凝土的時候必須要小心控制,不過當天因為人力不足勉強澆置,控制得並不好,有些地方有變形,這些變形的處理比蜂窩更麻煩,有些甚至拉到鋼筋的位置.
今天還繼續再處理這些的問題.

本來今早業主安排了工安宣導會議,突然聽說業主方面施工隊隊長住院急診,會議延期,隊長原來就有高血壓,這幾天也許太操勞了,會議也因而延期.

今天還有第三層支撐拆除後,背塡灌漿的打除 . 這倒是正常的作業程序 .

夏季典型的午後雷陣雨

整個早上悶熱的天氣 , 讓工地顯得煩躁 , 不過中午過後 , 山邊就出現了烏雲 . 南台灣夏季典型的西北雨剛好可以壓壓煩躁的火氣 . 我趁著雨下來前 , 到業主辦公室去商討展延工期表格的填寫方式 . 而午後到工地來的業主監工 , 也會幫忙餵一下小狗狗 , 希望牠們能平安成長.

在我討論完公文表格格式,要回工地的半路上,雨就下來了,還好沒有淋得很濕 , 不過這場雨一直下到五點多才停,下午的工作進度又泡湯了. 上網查了一下氣象 , 氣象局發佈了嘉義以北的大雨特報 .

本來晚上想吃過晚飯後,去隔壁的石榴班逛逛夜市, 沒想到我們的鄰居 - 工地旁邊的育苗場老闆 ,騎機車找到餐廳來,說他下雨在家沒事,把他養的幾隻雉雞下鍋悶了桶仔雞,要找我過去一起吃,真是盛情難卻,就匆匆收拾一下餐具,趕過去了. 線再也正是附近稻田收割的時候,不過因為下午下雨,而且明天收榖的交易場也休息,幾部收割機下午都因雨休息了,司機們到育苗場悶桶仔雞,喝酒聊天,我剛好插上一角,大家邊吃邊聊,村裏的鄰居呼朋引伴,陸陸續續有人離開也有人加入,在育苗場聊到十一點才回工地休息, 當然休息前別忘了....要餵三隻小狗狗.

Wednesday, June 21, 2006

拆除主廠房區第三層支撐

2006.6.21 晴

今天艷陽高照.

今天主要的作業是拆除第三層支撐 , 依照開挖支撐的計算書 , 第三層支撐拆除後 ,第二層支撐應該會分攤大部分的土壓力 , 由於前些時候的大雨,讓部分支撐壓力已經大於警戒值了,讓業主對於拆除第三層支撐的安全性有點疑慮 , 所以我們增加了一些安全監測的程序 , 讓業主能夠放心 .

在第三層支撐解壓前 , 我們先量測一下第一層與第二層支撐的應變計 , 計算一下應力大小 , 第三層支撐解壓以後 , 再量測一下第一層與第二層支撐的應變計 , 計算應力是否在計算書評估的安全範圍內 , 如在評估範圍內再執行拆除第三層支撐的動作 , 如果應力增加超過計算書的評估值,就再加壓回撐 . 經過實際量測的結果 , 第二層支撐的應力增加大約接近十噸 , 還低於計算書的評估值 , 當然土壓力要完全發揮出來可能還需要一些時間 . 不過增加的比率跟計算書比較起來還算偏低很多,所以安全上的疑慮應該可以放心.

尾水暗渠繫樑鋼筋加工組立

尾水暗渠接入尾水路的曲線段,下雨前已經開挖了,在打除劣質混凝土之後 , 今天可以加工鋼筋料了, 這邊的作業不是在要徑上 , 不過由於主廠房的作業量並不大 , 我們希望讓鋼筋模板工可以在尾水暗渠與廠房間輪流作業,這樣鋼筋與模板工班才不會造成工作無法接續而閒置的現象.

三隻小黑狗

黑頭是我們工地的看門狗,前一陣子懷孕了,不知道什麼時候,應該就在這一兩天吧,生了三隻小黑狗,兩隻公的,一隻母的,不過,黑頭不知道吃了什麼,突然口吐白沫,我們猜是吃了附近農地沾了農藥的東西,工人們昨天用油幫牠灌腸,昨晚睡了一夜之後,今早好像稍微恢復了一點,可以走路了,可是三隻小狗我們不敢讓牠餵奶,昨天品管阿娟帶了嬰兒奶瓶來用人工餵食,小狗都不吃,有人說是因為奶嘴太大,要用餵小狗專用的奶嘴才行,今天中午阿娟又去買了小狗餵食用的奶瓶,下午我們輪流餵食,還好牠們真的可以吃一點,不過小狗食量好像很小,餵了半天,三隻小狗只吃了大約不到30 cc的牛奶.三隻小狗眼睛都還沒睜開呢,也許要等眼睛爭開以後牠們才吃東西吧,這段時間,我們又多了一件工作了.

大底側模拆除

2006.6.20 晴

今天肯定會是一個大晴天 , 一早天色就非常清亮 , 晨風拂面 , 鄉間的清晨讓人覺得渾身是勁.

由於昨天中午就下起了大雨 , 工班就全都回去了 , 今天繼續拆模 , 可以想見拆模的完成面一定會慘不忍睹,因為前天澆置太勉強了,人力安排也不足,雖然大底很好打,可是因為人力不足,造成震動不夠,也使得完成面不敢太樂觀,蜂窩想必是難免的.

接近中午業主來視察的時候 , 拿了工地主任提出的進度表 , 要我們補充依照進度需要確認的圖號,這是因為上週五到設計顧問公司開會的結論 , 主要是由於機電標發電用的水渦輪機是向匈牙利採購的 , 但是這種小型機組 , 匈牙利廠商想提供標準型機種 , 可是標準型機種又不符合台電合約規範 , 所以必須要做部分的修改 , 而匈牙利廠商的修改圖確認很慢,一方面是因為語言書信往返費時,一方面也因為匈牙利廠商配合度不佳的問題,以致於我們土建標一直在等發電機相關配合結構的確認圖說,所以業主要我們提出進度表,按進度來催圖.

這件工作應該由工地主任來提供的,不過工地主任似乎對於業主的需求不夠理解,只提供了進度而未提供相關圖號的資訊 , 我就幫他把圖號的資訊塡上去 , 結果這個小小的動作 , 卻讓工地主任以為我在挑他的毛病 , 爲此吵了一下. 我是不想計較 , 但是工地主任這樣的心胸實在太小了.也許他因為大底澆置的問題心情還深受影響吧.

接近下班的時候,天空下起雨了 , 不過跟昨天比起來是小巫見大巫了 . 今天星期二 , 林內車站旁有市集 , 我想去買兩件短褲 , 不知道會不會因為下雨停擺了. 吃過晚飯以後 , 我就騎機車過去看看,路上還點點的下著小雨 , 雨滴不小 , 不過並不密集 , 還好夜市雖然攤位減少了,但還有兩攤賣衣服的,我挑了兩件短褲,花了三百元,應該還算便宜吧!

Monday, June 19, 2006

廠房區大底澆置完成,混凝土養護

2006.6.19 晴

大底混凝土昨天澆置到晚上十一點多完成,總共約五百多立方米.

昨天澆置的決定實在太勉強了,安裝止水帶到下午四點多才完成,雖然像大底這樣大量的混凝土澆置應該很好打的,可是因為量大,需要花不少時間,不應該麼勉強.工地也應該更妥善安排需要的配合人力,可是,工地昨天讓同一班工人安裝止水帶與擔任混凝土澆置土尾,確實太勉強了,因為忙了一天之後,再來作重體力的土尾工作,是非常人可以勝任的.

雖然考慮工期的壓力,可是勉強澆置之後,今天似乎只能作養護的工作了.早上利用工地的載水車來作養護的工作,看天色午後可能有西北雨可以來幫忙.

中午大雷雨

中午果然下起大雷雨了, 現在倒顯得昨天勉強澆置大底混凝土還有點用,有老天幫忙養護混凝土了,不過工人看天色昏暗大雨傾盆,都陸續回家休息去了,下午進度掛零.

希望這場雨不要再像上週那樣連下十幾天的大雨了,不但我們進度受影響,開挖支撐的土壓力變大,更慘的是工地旁邊可以見到的高麗菜田,一株株快要可以收成的高麗菜都爛在田裡面,農民所受的損失更是慘重.

Wednesday, June 14, 2006

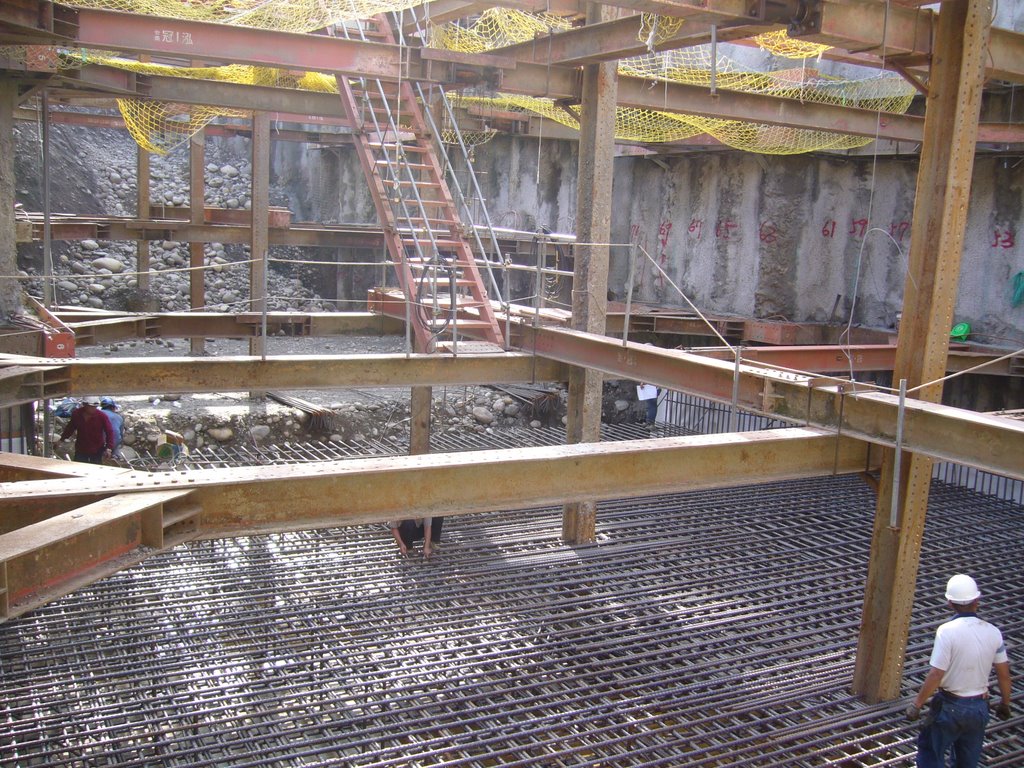

大底鋼筋綁紮

95.6.14 晴

今天終於放晴了,已經連續下了十幾天的大雨了,工地原來不會積水的,這次土壤的含水量都已經達到飽和了,大底前幾天也積水盈尺,還好週六開始就已經安排抽水了. 昨天鋼筋工來綁大底鋼筋才沒受到積水的影響,不過還是有不小的陣雨,影響到施工的進度.

今天鋼筋工班七點就到工地了, 前次只把大底下層筋吊放到開挖面 , 就開始連續下大雨了 , 昨天冒雨完成下層筋 , 今天應該立馬椅與綁紮上層筋 , 這是要徑上的作業 .

週邊的工作還有尾水暗渠的開挖 , 跟消能池排樁上端劣質混凝土的打除線放樣


其實尾水暗渠的開挖我是有意見的 ,因為基地狹長,動線受限制,一旦尾水暗渠開挖,就把現有的動線挖斷了, 將造成消能池開挖的困難 , 工地是有安排搭設鋼便橋作為臨時的動線 , 可是我覺得這個便橋的費用是有點多餘的 , 如果先開挖消能池 , 再把消能池的土方塡到尾水路 , 這樣就可以把尾水路當臨時動線 , 不需要搭設鋼便橋了 . 也許工地有其他考量吧 !

我還是希望大底混凝土趕快澆置完成.

這幾天還有一項重要的工作 , 就是要發文給台電爭取延長工期 . 這個文已經琢磨好幾天了 , 還需要好好推敲一番,這對公司有大的影響,因為目前已可預見主廠房的分項工期勢必會因為全套管而延誤了,現在爭取工期展延變成是非常重要的一件工作.

Monday, June 05, 2006

95.6.5

95.6.5 陰

廠房區大底側牆防水膜

連續下了一週的雨 , 已經嚴重的影響了防水膜的施作 , 今天總算沒有一早就烏雲密佈 , 遠方的山脈上還露出了藍色的天空 , 希望今天能夠爭取到時間把大底階段數量不算多的防水膜施工完成.

廠房區防水膜完成後 , 接下來就是鋼筋跟模板工程了 , 這部分應該屬模板比較困難 , 除了因為單面模的難度 , 還有厚度達1.4米的外牆 , 都考驗著模板師傅的技術 . 這部分也是最近跟模板工討論的重點.

尾水暗渠接地網施工

今天另外的工作項目就是尾水暗渠部分 , 尾水暗渠區塊的接地網今天挖掘管溝 , 接地網必須在最終開挖面下挖掘六十公分的管溝 , 以佈設接地銅網 , 在銅網十字交會的地方也必須打設3米深的接地銅棒 , 因為尾水暗渠基礎底版的高程較主廠房的基礎底版高程較高一階,所以廠房區一點七四米深的底版澆置完成後,接下來就要連接到尾水暗渠的基礎底版.

由於全套管擋土排樁因為地質的關係,耽誤了太多的工期,現在工期已經變成是一個很大的壓力,結構體構築的階段必須儘量妥善連貫 , 才能減少工期落後繼續的惡化 .

Thursday, June 01, 2006

大底外牆防水膜底板施作

今年的端午節天氣倒是很清涼,沒有夏天逼人的熱氣. 今早騎著我的老爺腳踏車到台電工區簽到,經過田間的道路,晨風清涼拂面,讓人心曠神怡

今天的天氣看來好像還有下雨的機會,這一週天氣不穩定,常有大雨,雖然本區地質屬卵礫石層,地下水位的位置也低於開挖面,所以排水的速度很快,目前都還沒有開挖區積水的問題,但是持續大雨讓開挖區擋土排樁外的土壤含水量提高了,這對於擋土支撐系統是一個壓力,支撐系統的應變計讀數已列為觀測的重點.

經過幾天的大雨,今天開始施作防水膜的底板, 要在擋土排樁釘上兩分夾板,併覆蓋防水膜,作為電廠地下結構的防水措施.
早上叫了一部吊車把角材和夾板吊放到開挖面,估計木工需要一天的時間完成週邊的夾板工程,交給防水膜的廠商覆蓋.
